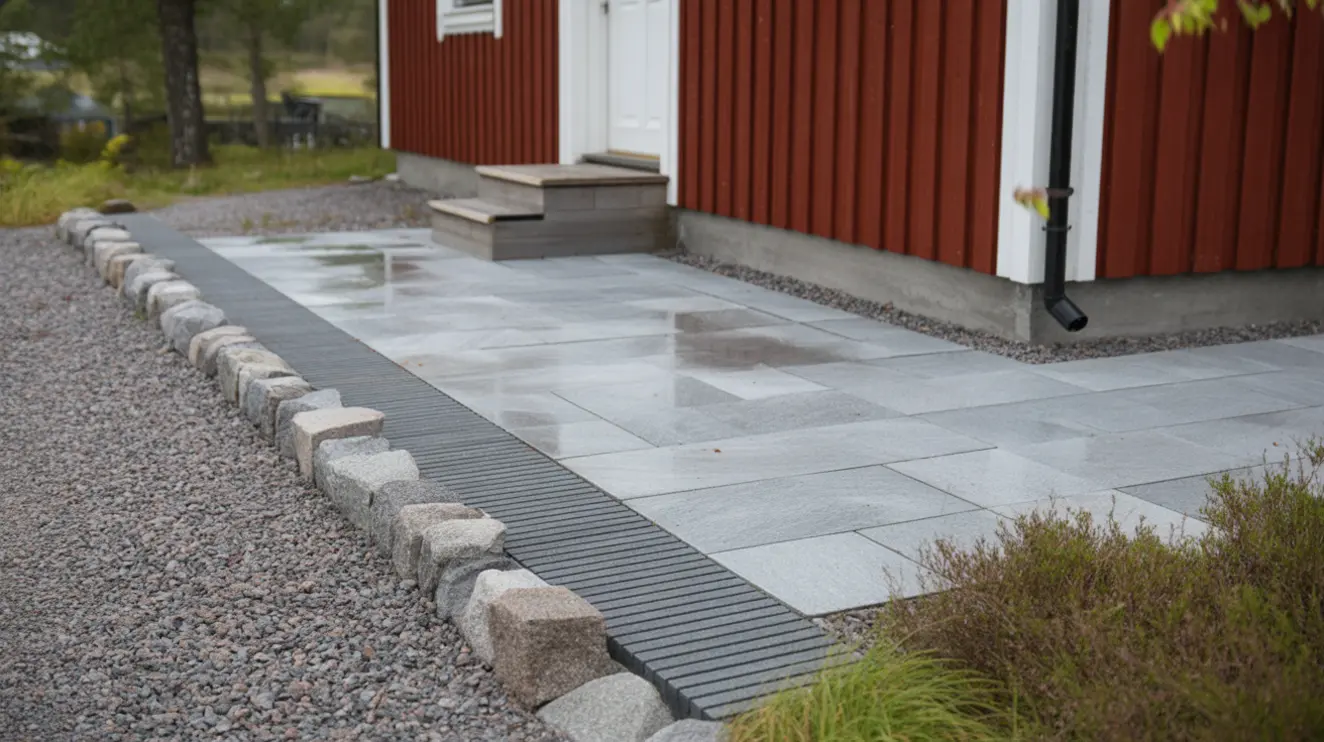

Stenlagd entréyta med granithällar och ledstråk i Kårsta, Vallentuna

Vi genomförde en stenläggning av en entréyta i Kårsta, Vallentuna, åt en privat beställare. Uppdraget omfattade läggning av flammade granithällar med integrerade ledstråk för trygg och tydlig vägledning fram till entrédörren. Arbetet färdigställdes i mars 2026 efter noggrann planering, samordning och kvalitetskontroller.

Så utfördes arbetet

Projektet inleddes med platsbesök och inmätning i januari 2026. Nivåer och fall mot befintlig dräneringspunkt planerades och markerades, och en arbetszon sattes upp för säker logistik. Den tidigare ytan med slitna betongplattor bilades och lyftes bort, och massor kördes till återvinning. Schaktningen genomfördes ned till frostfritt djup i förhållande till planerad överbyggnad, och en geotextil i klass N2 lades ut för att separera bärlagret från undergrunden. Därefter lades ett förstärknings- och bärlager av krossmaterial, som packades i steg med vibratorplatta och kontrollmättes för att säkerställa rätt komprimering och jämnhet. Granitkantsten 8×20 sattes i betongsula som stabil sidoinfattning och linjerade entréytans ytterkanter mot intilliggande gräs och uppfart.

Själva stenläggningen utfördes i februari 2026. Flammade granithällar i grå nyans sorterades efter ton och struktur för att uppnå ett harmoniskt helhetsintryck. Sättlagret av stenmjöl lades och avdragsbanor drogs för att ge jämn bädd, varefter hällarna lades med styrsnöre och rätskiva för exakta foglinjer. Ledstråk i taktil granit med stavstruktur integrerades längs gånglinjen från infart till entrédörr, och placerades i kontrastfält för tydlig läsbarhet. En diskret linjeavvattning anpassades längs fasadlinjen för att fånga upp ytvatten, och korsfall säkerställde att vatten leddes bort från huset. Fogning utfördes med hårdfog för minskat ogräsinslag och bättre stabilitet, och ytan vibrerades varsamt med gummimatta för att säkra sättning utan att skada stenytan. El- och tomrör lades under ytan för planerade installationer, och brunnens nivå justerades till färdig beläggning.

Slutbesiktning och egenkontroller genomfördes i mars 2026. Fall mättes, fogbredd kontrollerades och kantstödens linjeföring verifierades. Ytan rengjordes, och de sista justeringarna vid tröskel och mötet mot grusgången avslutades. Resultatet gav en stabil, halksäker och lågskött entréyta med tydliga ledstråk som underlättade orientering för besökare och boende. Helheten harmonierade med husets uttryck och gav fastigheten en förhöjd inramning med beständig natursten i fokus.

Vad ingick

  • Rivning av befintlig beläggning och bortforsling till återvinning
  • Schakt, geotextil, bärlager och komprimering enligt planerad överbyggnad
  • Sättning av granitkantsten, granithällar och integrerade ledstråk
  • Linjeavvattning, fogning, städning och slutbesiktning

Material

Material Mängd
Granithällar, flammad yta 600×300×30 mm ca 42 m²
Taktila granitplattor för ledstråk ca 18 lm
Granitkantsten 8/20 ca 26 lm
Bärlager kross 0–32 ca 12 ton
  1. 1

    Förstudie och planering

    Platsen mättes in, nivåer och fall beräknades och materialval fastställdes tillsammans med beställaren i januari 2026. Logistik för leveranser och avfall planerades och tidplanen låstes.

  2. 2

    Markarbete och överbyggnad

    Befintlig beläggning revs, schakt genomfördes och geotextil lades. Förstärknings- och bärlager byggdes upp och packades i lager, och kantstöd sattes för att låsa konstruktionen.

  3. 3

    Läggning, fogning och avslut

    Granithällar och ledstråk lades och justerades, ytan fogades och vibrerades, avvattning finjusterades och arbetsområdet städades innan överlämning i mars 2026.

Rådgivning inför stenlagda entréer i granit

Vid första kontakt fick kunder en tydlig genomgång av tänkbara stenformat, fogbredder och ledstråkslösningar som passade både hus och användning. Underlag, tidplan och praktisk åtkomst för boende beskrevs så att arbetet kunde genomföras med minsta möjliga störning.

Inför uppstart togs mått och nivåer fram, och en enkel skiss med sektioner levererades som visade överbyggnad, kantstöd och planerat fall. Kommunikation sköttes löpande med foton och korta statusrapporter, och eventuella justeringar hanterades i dialog innan utförande.

  • Platsbesiktning erbjöds och dokumenterades
  • Tydlig tidplan lämnades före start
  • Materialprov och färgtoner presenterades
  • Fast kontaktperson utsågs för hela projektet
  • Slutgenomgång och skötselråd överlämnades
